软母线施工关键点
1、 作业分组安排:
2、 软母线制作组负责高跨软母线档距与引连线长度的测量,计算导线放量并确定下料长度。同时承担导线盘架设、下料及压接任务,还对安装后的软母线或设备引连线进行弧垂测量,为弧垂调整提供数据依据。
3、 软母线安装组负责搬运已制好的高跨软母线与引连线,清点、检查并组装瓷瓶和连接金具,同时完成高跨软母线架设、间隔棒安装、引连线固定及弧垂调整工作。
4、 施工步骤图示:


5、 技术交底:明白无误
6、 开工前,全体施工人员需接受技术交底,内容包括但不限于:图纸设计的特点与意图、作业范围与内容、主要质量要求及保障措施、施工流程与方案,以及职业安全健康和环境保护等相关事项。
7、 测量档距:
8、 测量高跨软母线的档距:
9、 先量高跨软母线挂线点档距,再算导线放样长度。
10、 母线放量计算公式为:△L=8f?/3L+K。
11、 其中:△L表示计算放量。
12、 母线设计时的弧垂
13、 档距实测值为L--
14、 依据现场实际的金具、瓷瓶、导线和档距,对母线进行合理放量。
15、 根据测量尺寸,计算放线长度:L1=L-2L0+△L。
16、 其中:L1表示导线下料长度。
17、 金具瓷瓶串的长度为L0。
18、 上述公式适合大截面长跨距导线,小截面短跨距的软导线、空芯导线放量需适当修正。
19、 测量设备引连线的档距:
20、 设备引连线采用直接下线方式测量,需注意留出线夹引流管的深度尺寸。

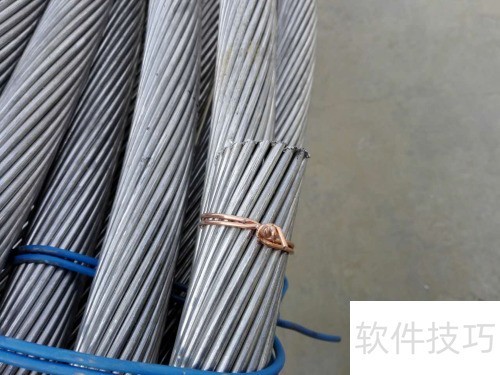

21、 软导线盘的架设、布放及下料切割:
22、 软导线盘架设需平稳牢固,地面应铺地毯以防磨损。大截面导线施放宜采用卷扬机牵引,小截面可人工牵引。测量时须按导线自然弯曲方向延展,以减少人为误差;切割前应用专用夹具或铁丝固定切割处,确保稳固。

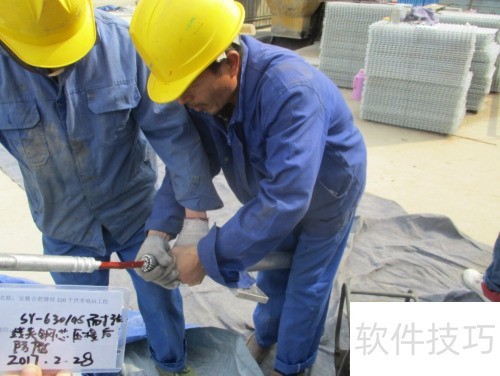

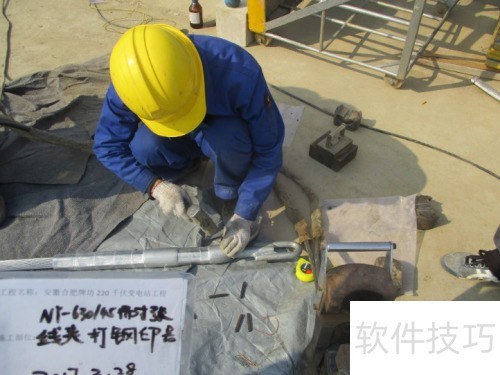

23、 耐张线夹压接工艺
24、 实芯软导线耐张线夹压接工艺要求如下:压接前,需用酒精或丙酮清洁钢芯、钢锚、铝芯及铝管表面。导线钢芯应完全插入到底,不留空隙,直通式钢芯需外露5mm。钢锚首模压接从根部开始,且与根部保持2mm间隙。压接时,每模需重复上一模的一半后再进行下一模,确保合模后形成正六边形,压力达到80MPa。压接完成后,钢芯对边距应小于0.866D+0.2mm,并做好防腐处理。在铝管与钢芯压接时,可使用保鲜膜或塑料布包裹,以减少飞边现象。

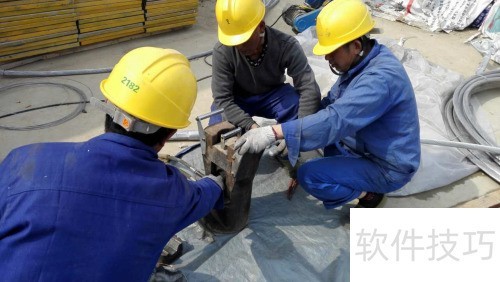

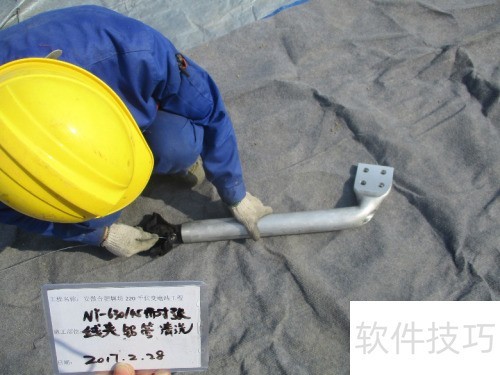

25、 设备线夹压接:
26、 软导线与设备线夹压接时,需将导线完全穿入到底,不留空隙。为防止出错,可提前在导线做好标记。压接时应结合导线的实际安装位置、方向和自然弯曲弧度进行操作。
27、 导线架设:
28、 大跨度软母线档距长且导线重,宜采用两台卷扬机协同牵引。牵引时两侧同时启动,待导线离地后,先用小吨位卷扬机固定一侧绝缘子串,再以大吨位卷扬机牵引另一侧,确保安装稳定。
29、 小档距软母线可一头用吊车悬挂,另一头用卷扬机悬挂,防止导线悬挂时与地面摩擦。
30、 分裂导线间隔棒与均压环的安装工作
31、 安装间隔棒时,确保间距均匀、排列整齐。可在地面按安装间距用记号笔标记,便于操作。应在导线保持小张力状态下进行安装,同时依据实际情况调节收放调整环,使导线实现平衡。
32、 均压环安装:500kV耐张段通常配备均压环,需在导线架设前完成安装。
