用Excel制作进度计划横道图的方法
1、 打开或新建一个Excel文件
2、 新建一个Excel表格,合理调整进度条单元格的列宽,确保既不过宽导致项目过长,也不过窄影响日期显示,保持整体布局清晰、美观,便于查看和使用。

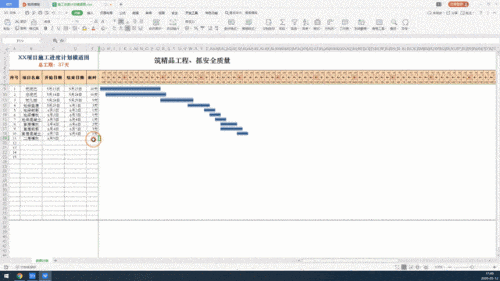

3、 输入项目名称、开始时间与结束时间后,系统将自动生成一条形图。在图表绘制区域输入公式:=IF(AND(G\$7>=\$C9,G\$7<=\$D9),-,),并向下填充至相应行。随后选中整个绘图区域,通过菜单选择条件格式中的新建规则,设定规则为仅对包含特定内容的单元格进行格式设置,具体条件为单元格值等于减号-,最后在格式中选择填充图案,完成条形图的可视化呈现,直观展示各项目的时间跨度。
4、 将所有内容完整输入系统。

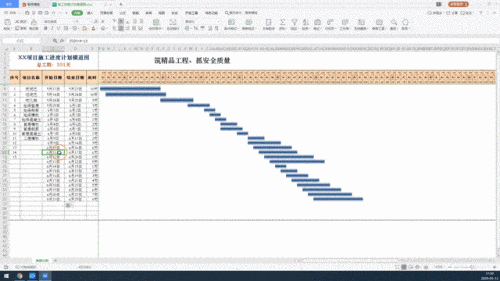

5、 承接前序工序,本工序起始时间通过引用前道工序结束时间的单元格设置公式,并向下填充,确保每道工序均在前一工序完成后才开始执行。
6、 根据天数计算完成日期:在完成日期列输入公式=开始日期单元格+天数单元格,然后向下拖动填充即可。

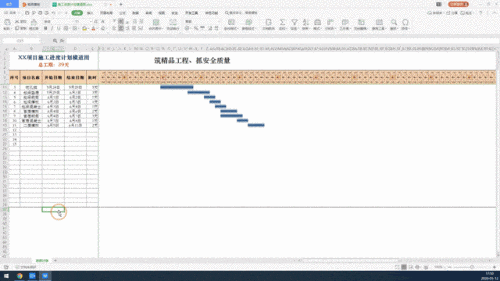

7、 插入新行后,将上方单元格内容下拉填充,并自动设置边框格式。
