在使用Project软件编制工程进度计划时,工期常出现小数,给计划编制带来不便。许多用户对此感到困扰,网络上也鲜有准确解决方案。现分享一种简便实用的处理方法,可快速将小数工期转换为整数,操作简单高效,适用于常规进度编制需求,帮助提升工作效率与计划清晰度。

1、 排查工期出现小数的具体原因项

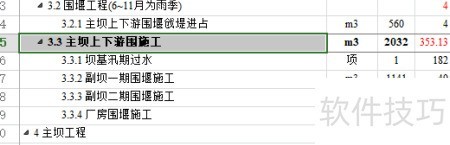

2、 选中进度计划中的第35项子任务并将其升级后,原摘要任务的工期由小数变为整数,而新的第35项摘要任务工期显示为小数,表明问题出现在第35项及其下属任务中。
3、 恢复原有结构,自上而下逐项排查问题,步骤相同。

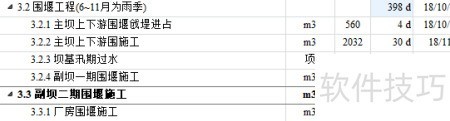

4、 当选中第38项并进行升级后,原摘要任务中的工期由小数变为整数,而新的第38项摘要任务工期仍为小数,表明问题根源在于第38子项。
5、 在38子项下方新建一个结构、顺序及内容完全相同的子项,随后删除原38子项。操作完成后,摘要任务33项中的工期小数即自动转为整数,问题得以解决。
